甘肅白楊環保|一體化污水處理設備 工程案例 + 標準安裝全流程 + 完善售后服務

2026/4/24 22:54:31

暫無圖片。

詳細介紹

甘肅白楊環保|一體化污水處理設備 工程案例 + 標準安裝全流程 + 完善售后服務

適配:地埋式、碳鋼材質、西北高寒 / 高原 / 鹽堿專屬工況,甘肅、青海、寧夏、新疆全域項目適用

一、項目前期準備(1–2 天)

場地與地質:按施工圖紙精準放線,地埋式設備基坑,寬度超出設備外廓 **≥600mm**,基坑邊坡比例控制 1:0.5~1:1;規避凍土層、流沙層等不良地質,地質薄弱區域提前實施降水、換填加固處理。
基礎施工:基坑底部鋪設100mm 厚 C15 混凝土墊層300mm 級配碎石,整體找平碾壓夯實;設備承載采用整體鋼筋混凝土基礎平臺,基礎平整度誤差 **≤5mm**,混凝土標號 C20 及以上,滿足設備承重荷載要求。
設備與工具清點:進場核對一體化設備主機、鼓風機、污水泵、管道閥門、智能控制柜、生化填料、專用菌種、地腳螺栓、密封配件等全套物資;配套進場 25t 汽車吊、水準儀、電焊機、水壓試壓泵、絕緣檢測儀等施工器械,確保施工無縫銜接。

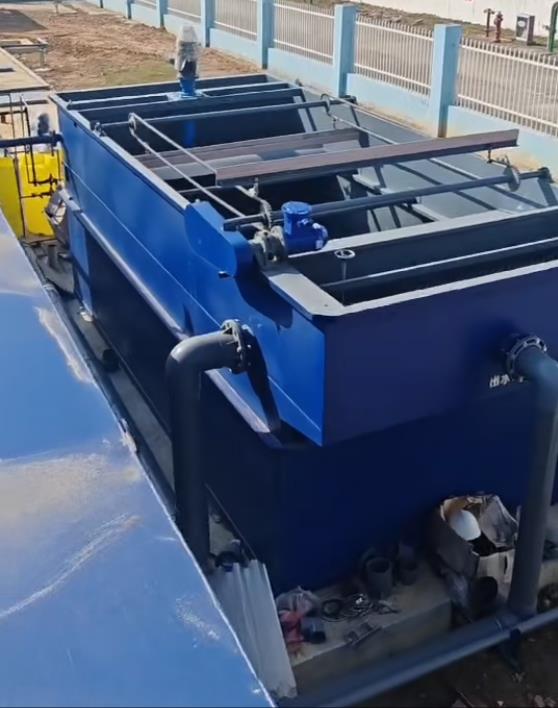

二、設備吊裝就位(半天)

吊裝作業:采用 25t 及以上專業吊車,嚴格按照廠家標注指定吊點起吊,平穩升降、緩慢移位,杜絕磕碰、劃傷設備外壁防腐層。

就位校準:設備吊裝落位后,精準調整位置,整體中心線偏差 **≤5mm**,設備整體水平度標準 **≤3/1000**;固定地腳螺栓,采用 C15 細石混凝土二次灌漿封堵,靜置養護 **≥7 天 **,穩固設備基座。

三、管道系統連接(1–2 天)

管材與接口配置:進水、出水、污泥回流管路選用 UPVC/HDPE 環保管材,耐壓等級≥0.6MPa;法蘭連接處加裝耐腐橡膠密封墊,螺栓對角對稱均勻緊固,DN100 管道緊固力矩控制 45–50N?m。
標準工藝流程:進水→機械格柵→調節池→生化處理池→沉淀池→消毒池→達標出水,同步鋪設污泥回流管、底部排泥管、設備放空管,管路布局合理、走向規整。
密閉試壓檢測:整套管路完成連接后,進行0.8MPa 水壓試驗,保壓靜置 30 分鐘,接口、管壁無滲漏、無降壓;地埋管道回填前,提前做通水試運行試驗,保障管路長期穩定運行。

四、電氣與自控安裝(1 天)

線路接線規范:風機、污水泵、液位傳感器、pH/DO/COD 在線監測儀表按電氣圖紙標準化接線,設備整體接地電阻 **≤4Ω**,動力電纜與控制電纜分離鋪設,避免信號干擾。
控制柜配置:戶外專用 IP55 防護等級控制柜,安裝于通風干燥區域;通電前絕緣檢測數值≥1MΩ,嚴格校對線路相序,保障用電安全。
曝氣系統布設:微孔曝氣管水平均勻排布,安裝間距 0.5–1.0m;鼓風機加裝減震底座、消音裝置,設備運行噪音控制≤85dB,適配居民區、廠區辦公環境。

五、防腐與密封處理(1 天)

碳鋼設備防腐:碳鋼罐體整體噴砂除銹,除銹等級達 Sa2.5 級,采用三布五油環氧煤瀝青重防腐工藝,分層涂刷固化,防腐層養護周期≥7 天,耐酸堿、抗地下水腐蝕。
焊縫與細節密封:設備焊接焊縫打磨平整光滑,焊接點位補涂防腐涂層;設備人孔、法蘭、檢修口等拼接位置加裝密封件,全面密封,杜絕滲水、漏氣。

六、土方回填與現場收尾(1–2 天)

分層回填夯實:選用細粒無硬塊素土分層回填,每層回填厚度 250mm,逐層碾壓夯實;設備箱體周邊采用人工夯實,禁止重型機械碾壓、撞擊設備。
配套設施施工:砌筑進出水專用檢查井,安裝重型抗壓井蓋;現場加裝安全防護欄、設備標識牌、操作警示牌,完工后場地平整、綠化復原,保持現場整潔。

七、系統調試與試運行(3–7 天)

分段注水檢漏:設備分 3 次緩慢注水,每次間隔 24 小時,完全滿水后持續觀測 72 小時,罐體、接口無滲水、無變形。
生化系統培育:生化池投放組合填料、MBBR 懸浮填料,接種專用活性污泥菌種,實時調控溶解氧,控制 DO 數值 2–4mg/L,快速激活生化菌群。
運行參數優化:精準調節曝氣量、污泥回流比、自動排泥周期,設備連續穩定運行 3–7 天,出水水質穩定達到一級 A / 一級 B排放標準。
現場運維培訓:白楊環保技術人員一對一實操培訓,教會甲方工作人員日常巡檢、污泥排放、填料維護、故障排查、設備保養等核心操作,同步交付全套操作手冊。

八、工程竣工驗收資料(全套標配)

竣工施工圖紙、隱蔽工程施工記錄、管道試壓報告、電氣絕緣檢測報告;
設備出廠合格證、材質檢測報告、防腐層質量檢測記錄;
系統試運行水質檢測報告、設備操作說明書、現場培訓考核記錄,資料齊全,可直接用于項目驗收、環評報備。

九、白楊環保 西北專屬安裝適配要點(甘肅 / 蘭州核心適配)

低溫防凍設計:設備地埋安裝深度,嚴格低于當?shù)?strong>凍土層 300mm 以下;室外裸露管道、地上設備加裝保溫層 + 電伴熱裝置,適配西北冬季極寒天氣。
高原工況優化:針對西北高海拔地區,定制加高風壓、加大風量鼓風機,彌補高原氣壓不足,確保生化池氧氣充足,污水處理效率不衰減。
鹽堿地域強化:西北鹽堿、地下水高腐蝕區域,設備外壁升級環氧 + 玻璃鋼雙層重防腐,強化抗腐蝕能力,大幅延長設備使用壽命。

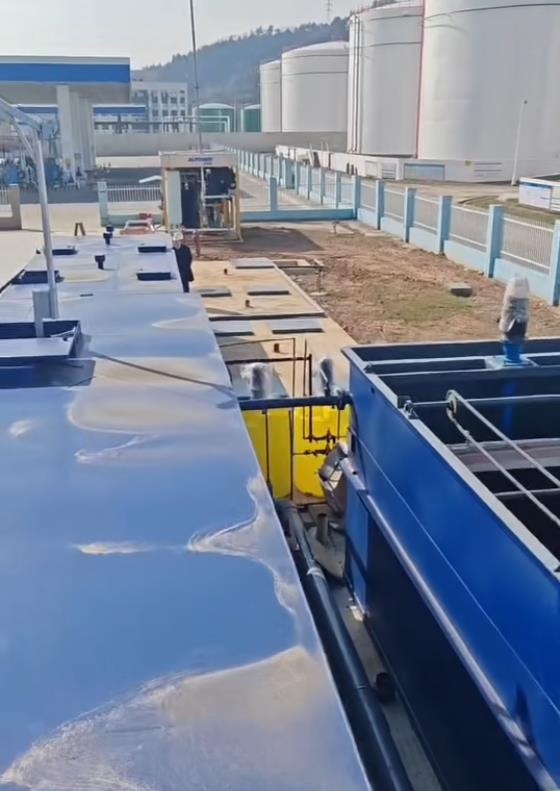

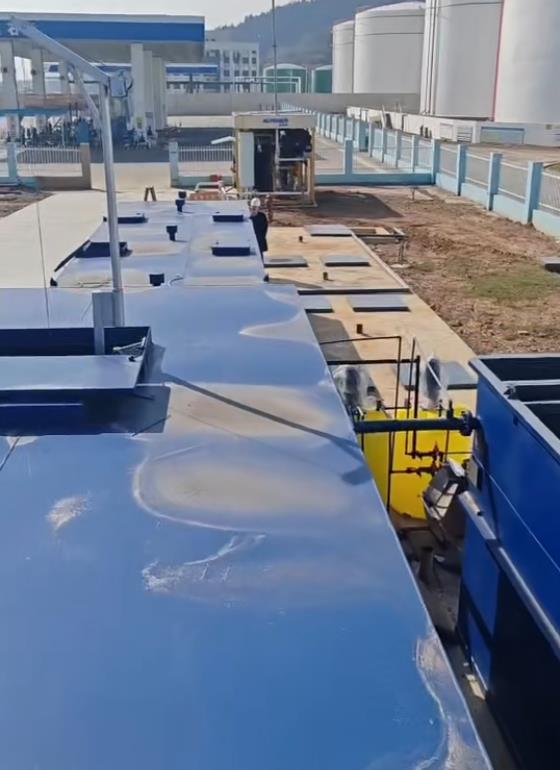

十、現場安裝實拍參考流程

基坑開挖→墊層澆筑平整→一體化設備吊裝就位→管路鋪設連接→電氣接線調試→防腐補涂處理→分層土方回填→場地綠化復原→菌種投放調試→達標出水驗收
